A un 51% trabajos de cableado subterráneo en ciudad de Durango

Aunque ha habido molestia por comerciantes, transeúntes y automovilistas; se proyecta que la obra concluya en el mes de agosto, ya que está programada para llevarse a cabo en viarias etapas

David Enríquez / El Sol de Durango

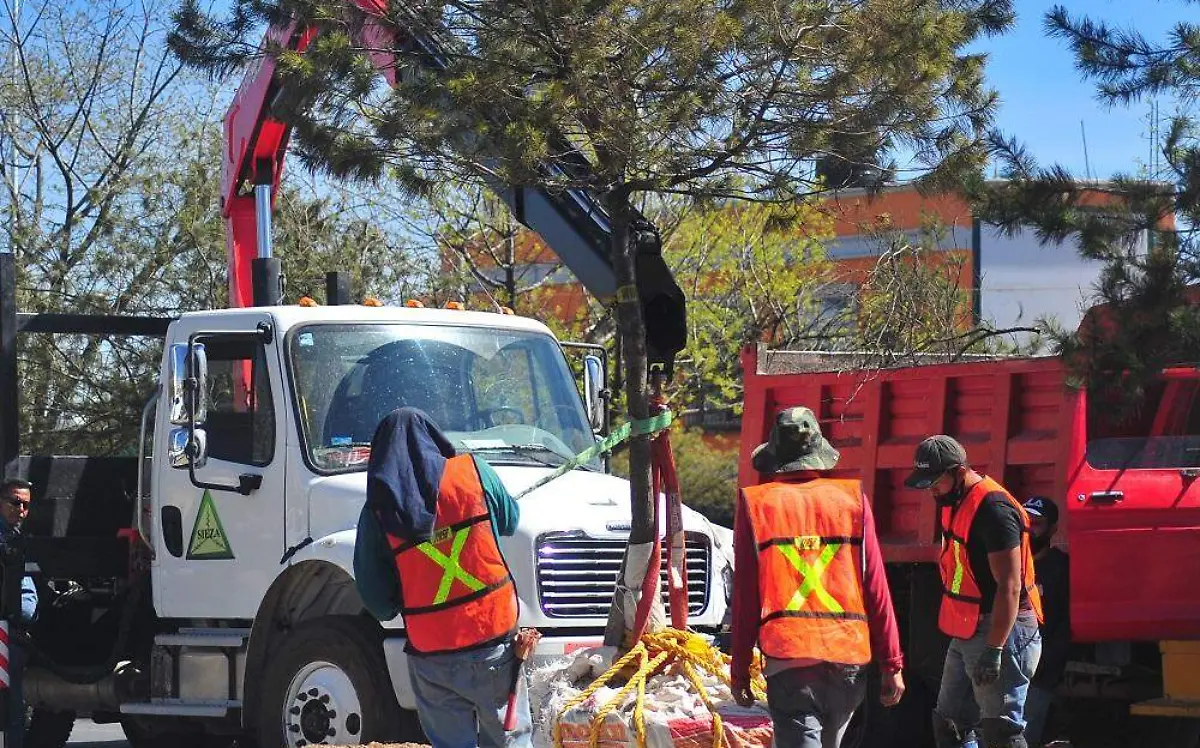

Los trabajos de conversión de red eléctrica aérea a subterránea en el primer cuadro de la ciudad de Durango, registran un avance del 51%. La obra dio inició en enero y concluye en el mes de agosto, dado que el contrato establece siete meses para ejecutar esta obra.

Explicó el funcionario que actualmente se trabaja en la reparación de algunas fugas y red de cableado.

Asimismo mencionó que en total se realizará la conversión en 16 manzanas del primer cuadro del Centro Histórico de la Avenida 20 de Noviembre, desde la calle Miguel de Cervantes Saavedra, hasta Zaragoza con una longitud de cuatro mil 831 metros lineales.
