Después de 20 días del incendio en la Central de Control

Seguimiento general del plan de restablecimiento del servicio al público en el Metro

Síguenos en:whatsappgoogle

Revisión del funcionamiento de los transformadores 2, 3 y 4 que se encuentran en el edificio siniestrado.

Concluido al 100%

Instalación de un puesto central de control de energía emergente fuera del edificio.

Concluido del 100%

Rehabilitación de la conexión de los transformadores hacia el puesto central de control, en conjunto con CFE.

Concluido del 100%

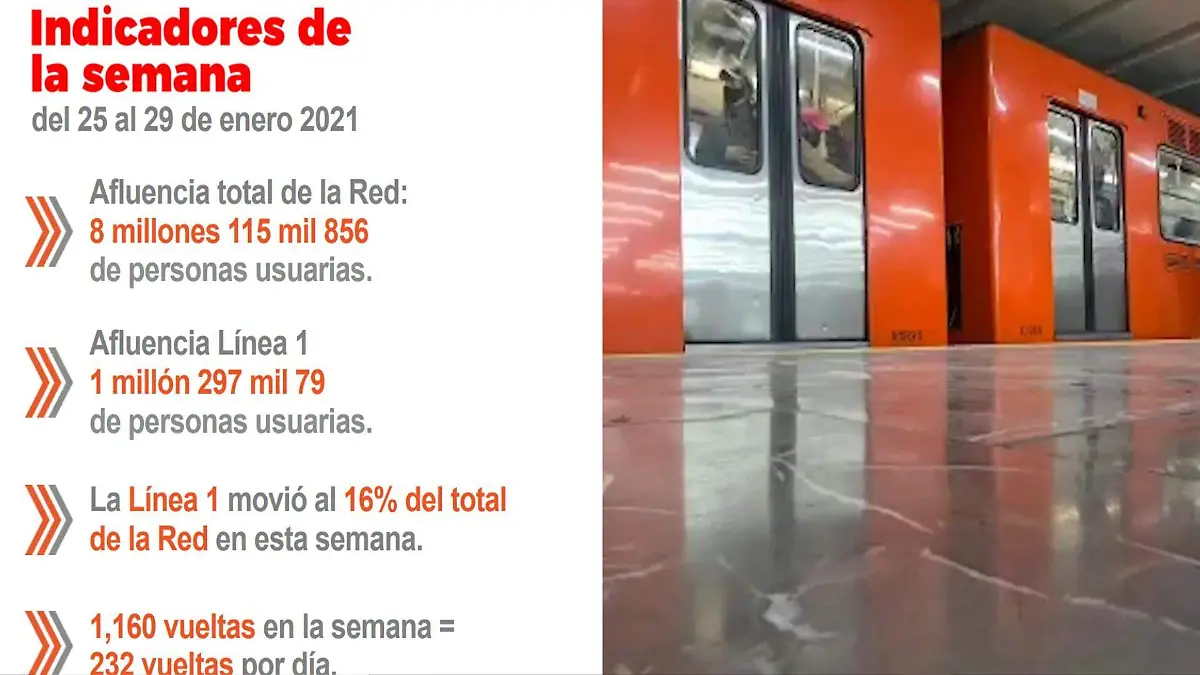

Entrada en operación con sistemas de seguridad y control para la Línea 1.

Concluido del 100%

Verificación de los sistemas de control y pilotaje automático para la Línea 1.

Concluido al 100%

La remoción de escombros y limpieza se ha realizado de manera simultánea a los otros trabajos y según nos lo han permitido los peritajes.

Avance al 43%

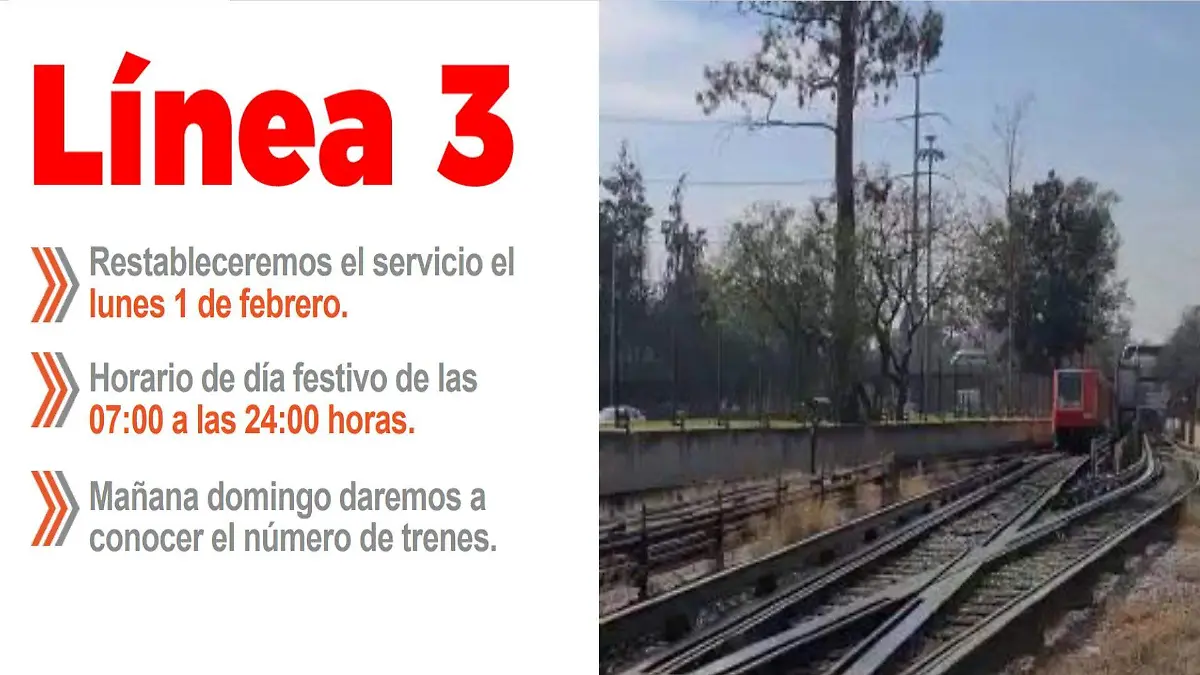

Inicio de protocolos y cuenta regresiva para restablecimiento de Línea 3.

Avance del 90%
